Критический путь проекта после редактирования



Критический путь проекта после редактирования


Теперь план проекта укладывается в сроки, причем с небольшим опережением. Но прежде чем переходить к анализу и оптимизации стоимости проекта, нужно проверить, не возникло ли перегрузок ресурсов после изменений в плане. Это возможно, например, у задач с фиксированным объемом работ, поскольку уменьшение длительности таких задач приводит к увеличению объема работы, которую задействованные в них ресурсы должны выполнять в течение дня.

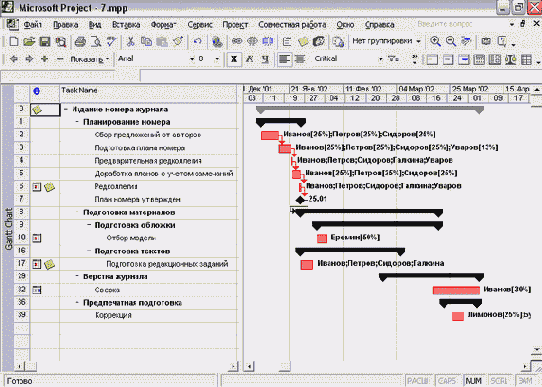

В нашем случае превышение доступности снова возникло у Иванова, Петрова, Сидорова и Галкиной (7.mрр) — наиболее активно задействованных в проекте ресурсах. От него нужно избавиться, чтобы при анализе стоимости корректно учитывать трудозатраты и сверхурочную работу. Приемы выравнивания ресурсов вам уже известны, а в нашем случае мы использовали только перераспределение загрузки (файл 8.mpp). Теперь, когда план работ и загрузка ресурсов нас устраивают, можно переходить к анализу и оптимизации стоимости проекта.
