После перераспределения нагрузки 25 января только один ресурс остался перегруженным



После перераспределения нагрузки 25 января только один ресурс остался перегруженным


Галкина как ответственный секретарь журнала после редколлегии должна готовить отчет с планом номера, и когда его подписывает главный редактор, задача План номера утвержден считается выполненной. Известно, что трудозатраты на подготовку отчета составляют 1 человеко-час, и именно поэтому загрузка Галкиной на час больше, чем у других участников задачи. Следовательно, для того чтобы выровнять ее загрузку, нужно удлинить ее назначение на 1 час.

В соответствии с нашим планом Подготовка редакционных заданий может начаться только после утверждения плана номера. Если мы удлиним назначение Галкиной на 1 час, то передвинем срок окончания Редколлегии на час, и Подготовка редакционных заданий начнется тоже на час позже. В то же время, в жизни план утверждается на редколлегии, а подписание отчета — формальность. Следовательно, чтобы не откладывать на час начало задачи Подготовка редакционных заданий, нужно изменить зависимость между задачами Редколлегия и План номера утвержден, добавив опережение в 1 час.

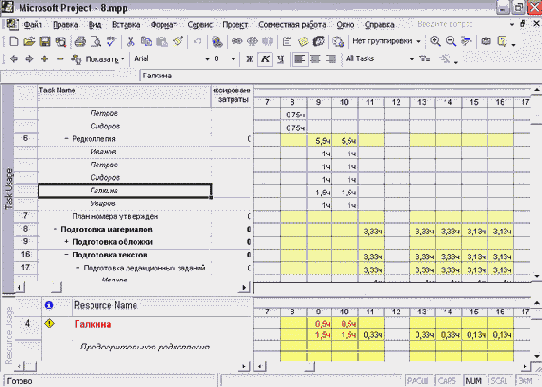

На рис. 14.20 (файл Эmрр) видно, как изменился план проекта после внесения изменений. Поскольку мы перенесли 1 человеко-час трудозатрат Галкиной на 11 часов, то в назначении ее на Подготовку редакционных заданий этот час пришлось освободить, перераспределив его трудозатраты (0,33 часа) на оставшееся время в течение дня. В нижней части комбинированного вида видно, что теперь у Галкиной загрузка полностью выровнена.



Содержание раздела
