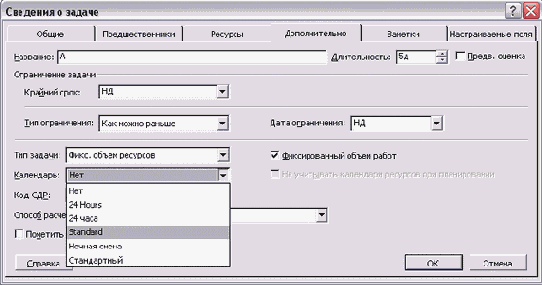

Выбор календаря задачи в диалоговом окне сведений о задаче



Выбор календаря задачи в диалоговом окне сведений о задаче


Календарь задачи определяет, как трудозатраты на ее выполнение будут распределены в календаре проекта. Например, если у задачи выбран стандартный календарь (или календарь не выбран и календарем проекта является стандартный), то при назначении ресурса (выделенного на 100%) трудозатраты будут распределяться из расчета 8 часов в день со дня начала задачи. Например, на рис. 12.15 (строка 1) мы выделили ресурс на 40-часовую задачу, длящуюся в течение 5 дней. Автоматически его загрузка была определена как 8 часов ежедневно в течение 5 дней.

При распределении загрузки ресурса внутри периода, отведенного на исполнение задачи, учитывается не только календарь задачи, но и календарь ресурса. То есть чтобы определить, сколько часов ресурс должен тратить на выполнение задачи в определенный день, MS Project умножает число часов, которые ресурс может отработать в этот день, на число единиц, на которые ресурс был выделен для этой задачи. Например, если ресурс работает по стандартному календарю с 8-часовым рабочим днем, то при выделении на 100% он будет работать над задачей по 8 часов в день, а если календарь ресурса настроен на 24-часовой рабочий день, то при выделении на 100% он будет работать над задачей 24 часа. Поэтому при выделении на задачу ресурса с 24-часовым календарем (рис. 12.15, строка 3) задача с трудозатратами в 40 часов будет выполнена за 2 дня: в один день сотрудник отработает 24 часа, а в другой — 16.

При распределении трудозатрат по рабочим дням программе приходится объединять календари задачи и ресурса. Если календарь ресурса позволяет ему работать больше, чем по календарю задачи, то ресурс работает больше. (Это иллюстрирует предыдущий пример, где на задачу со стандартным календарем был выделен ресурс с 24-часовым календарем.) Если же календарь задачи требует от ресурса работать больше, чем тому полагается по персональному календарю, то ресурс работает меньше. Этот принцип иллюстрирует строка 5 на рис. 12.15: на задачу с 24-часовым календарем был выделен ресурс со стандартным календарем, и программа по-прежнему распределила нагрузку по 8 часов в день. То есть календарь ресурса имеет приоритет перед календарем задачи.



Содержание раздела
